Ecole primaire Marie Laurencin de Tignieu-Jameyzieu

2 septembre 2026 : la centrale photovoltaïque de l’école Marie Laurencin touche au but

Le chantier de la future centrale photovoltaïque de l’école Marie Laurencin à Tignieu-Jameyzieu entre dans sa dernière ligne droite.

La pose des panneaux photovoltaïques est désormais quasiment terminée. La toiture 2 est entièrement équipée et seuls deux panneaux restent encore à installer sur la toiture 1. L’ensemble de la pose est terminée et vérifiée depuis le 31 août.

Cette nouvelle étape permet désormais de visualiser pleinement la future centrale sur le toit de l'école.

Les derniers équipements prennent place

Une fois les travaux sur toiture achevés, les équipes vont poursuivre l'installation des équipements électriques nécessaires au fonctionnement de la centrale.

L'onduleur, le coffret électrique et le câblage associé doivent être installés d'ici au 4 septembre.

Ces équipements jouent un rôle essentiel dans l'installation : ils permettent notamment de transformer et de gérer l'électricité produite par les panneaux avant son utilisation ou son injection sur le réseau, selon le fonctionnement retenu pour le projet.

Le chantier ne sera toutefois pas totalement achevé avec ces dernières installations. Un bureau de contrôle, APAVE, doit intervenir au cours du mois de septembre afin de vérifier la conformité de l'installation.

Cette étape permettra de poursuivre le processus avant la mise en service de la centrale.

Une centrale presque prête

Après plusieurs semaines de travaux, la partie la plus visible du chantier touche donc à sa fin. Les panneaux sont désormais quasiment tous en place et les derniers équipements techniques vont être installés dans les prochains jours.

Nous continuerons à vous tenir informés des prochaines étapes jusqu'à la mise en service de cette nouvelle installation photovoltaïque.

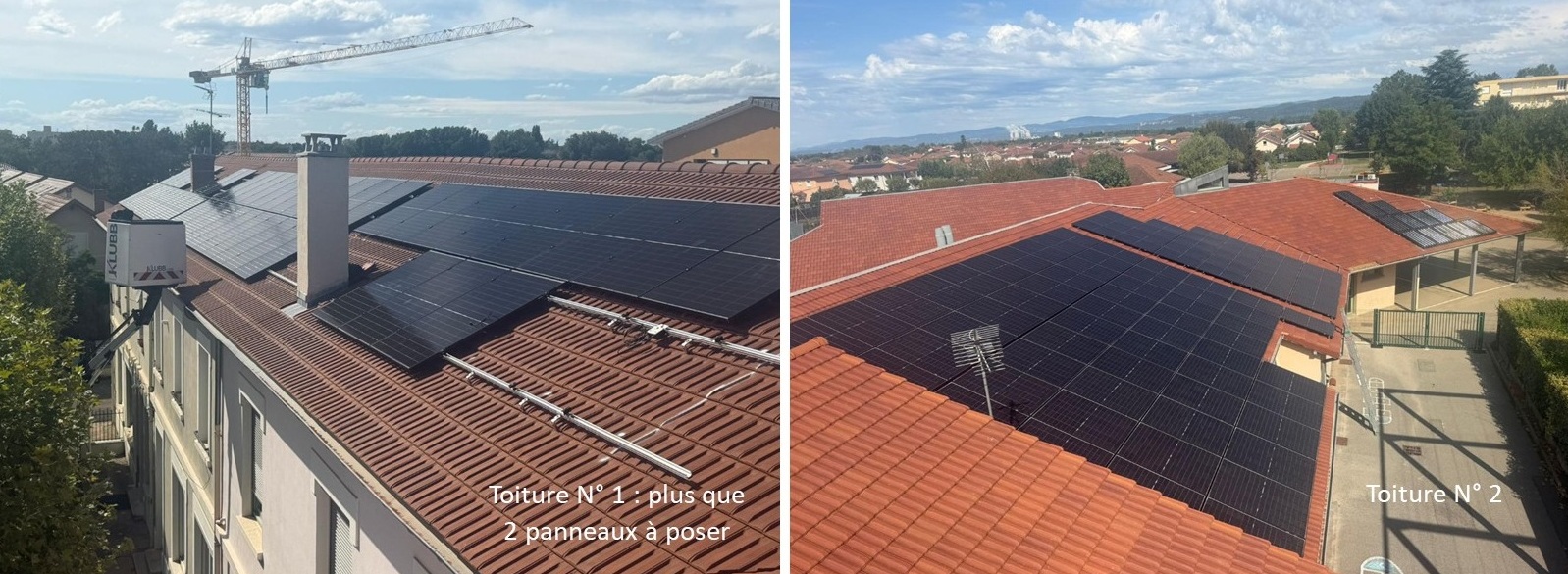

toitures 1 et 2
23 août 2026 : le chantier photovoltaïque avance à grands pas

Le chantier de la future centrale photovoltaïque installée sur la toiture de l’école Marie Laurencin à Tignieu-Jameyzieu se poursuit activement.

Depuis notre dernier point d’étape, les équipes ont poursuivi la préparation des différentes zones de toiture. Sur les toitures 2, 3, 4 et 5, les crochets, puis les rails ont été installés. Les optimiseurs ont également été posés et raccordés.

La pose des panneaux photovoltaïques est désormais bien engagée sur les toitures 3, 4 et 5, donnant progressivement à la future centrale son aspect définitif.

Un objectif : finaliser les travaux sur toiture avant la rentrée scolaire

Les équipes poursuivent désormais leur intervention avec l’objectif de terminer les travaux sur les toitures avant la rentrée scolaire.

Les prochaines étapes concernent :

  • la pose des crochets, des rails et des optimiseurs sur la toiture 1 ;
  • la pose des panneaux photovoltaïques sur les toitures 1 et 2 ;
  • le câblage entre les différentes zones de panneaux ;
  • la mise en place de chemins de câbles métalliques pour assurer le cheminement et la protection des câbles.

À l’issue de cette nouvelle phase, l’ensemble de la partie visible de la future installation photovoltaïque devrait être achevé.

Le chantier pourra alors se poursuivre avec les différentes opérations nécessaires au raccordement et à la future mise en service de la centrale.

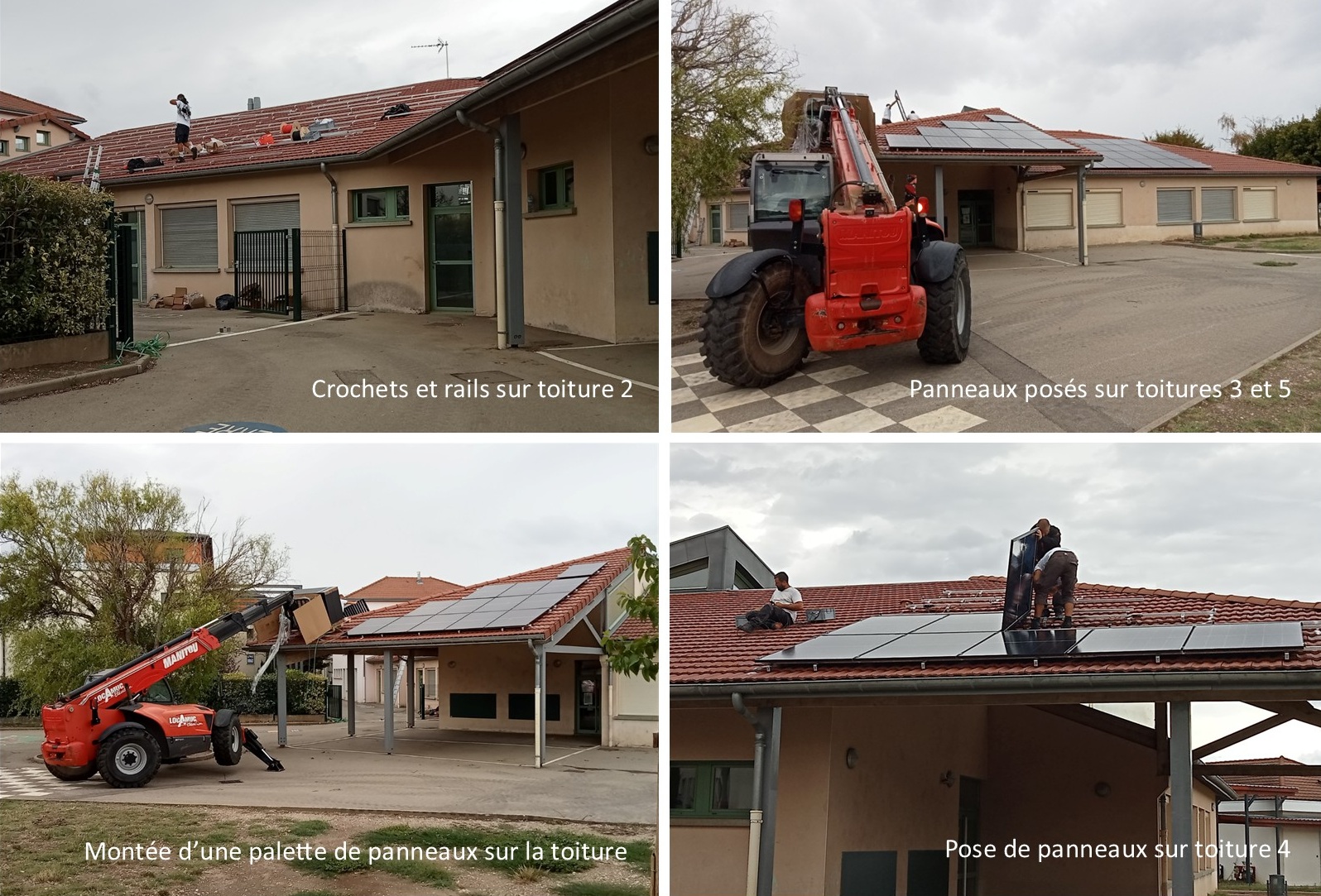

montage panneaux Tignieu
À Tignieu-Jameyzieu, le chantier photovoltaïque de l'école Marie Laurencin démarre

Le chantier de la future centrale photovoltaïque de l'école Marie Laurencin à Tignieu-Jameyzieu a débuté le 10 août, dans des conditions particulièrement chaudes avec une canicule toujours présente.

Malgré ces fortes températures, les premières opérations ont pu être engagées. Les équipes ont commencé par repérer précisément l'emplacement des futurs points de fixation avant de procéder à la pose des crochets sur les différents pans de toiture concernés.

Les travaux portent actuellement sur les pans de toiture 2, 3, 4 et 5. Cette étape préparatoire est indispensable avant la mise en place de la structure qui accueillera les panneaux photovoltaïques.

Le chantier va maintenant entrer progressivement dans une nouvelle phase, avec la pose des rails sur les crochets. Viendront ensuite l'installation des optimiseurs et le câblage entre les optimiseurs, avant la pose des panneaux photovoltaïques.

Les prochaines étapes

Au cours des prochains jours, les équipes vont donc poursuivre :

  • la pose des rails sur les crochets ;
  • l'installation des optimiseurs ;
  • le câblage entre les optimiseurs ;
  • puis la pose des panneaux photovoltaïques.

Le chantier va ainsi prendre progressivement sa forme définitive et permettre de visualiser concrètement la future centrale photovoltaïque.

Nous continuerons à vous faire suivre les différentes étapes de cette réalisation portée sur le territoire de Tignieu-Jameyzieu.

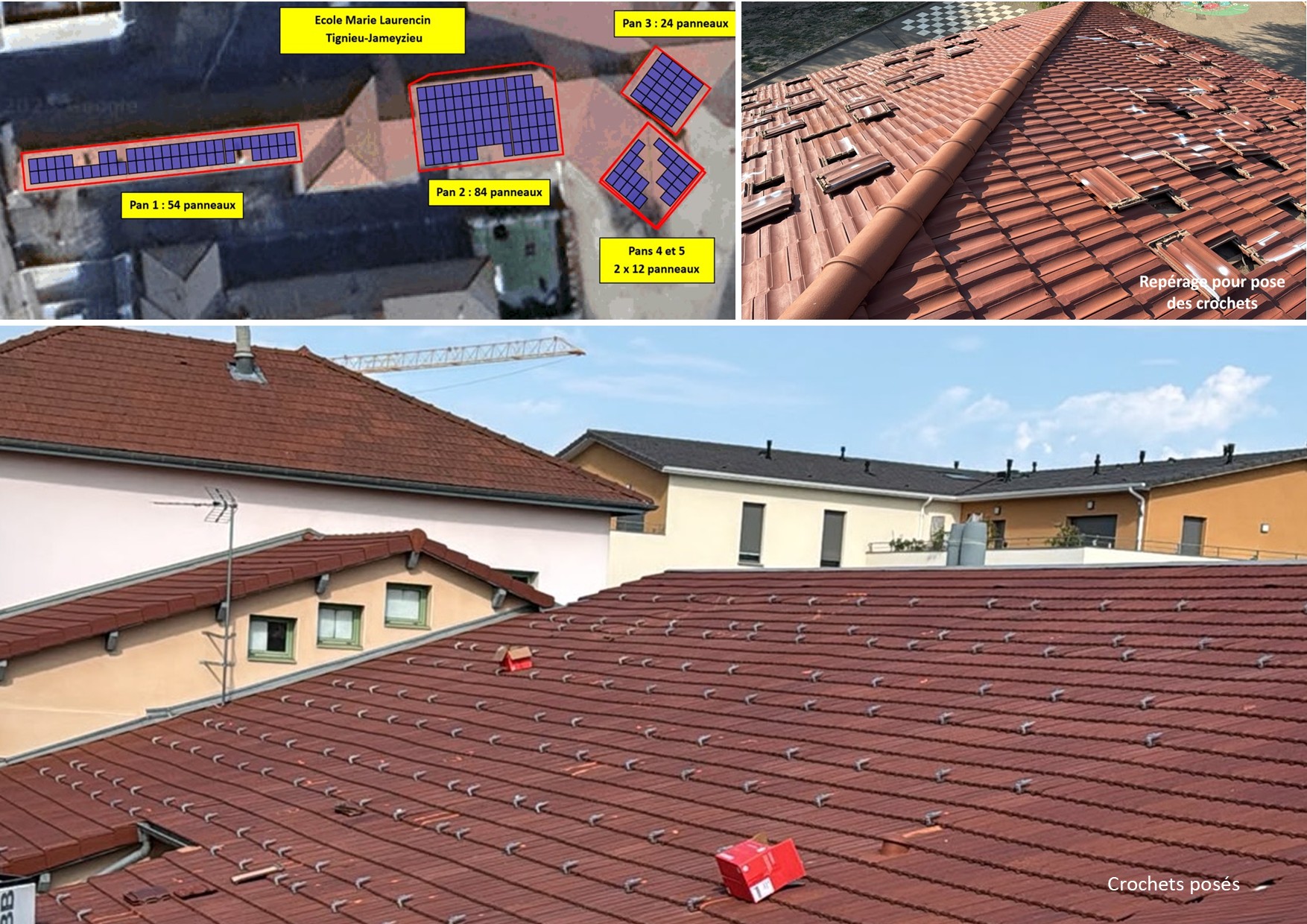

2026_08_16
