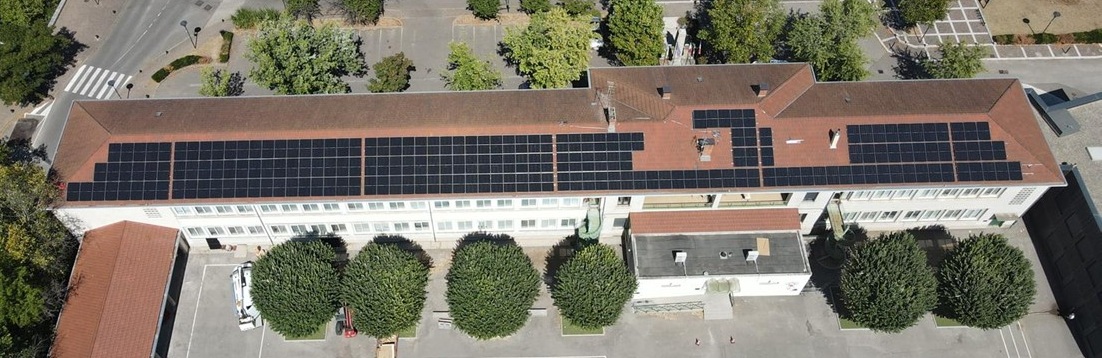

Le chantier de la future centrale photovoltaïque installée sur la toiture de l’école Astulfoni franchit une étape particulièrement visible : 194 panneaux photovoltaïques ont été posés en deux jours par une équipe de quatre personnes d’Hélio Pro. Après les différentes phases de préparation de la toiture et la mise en place des structures de fixation, la centrale commence désormais à prendre sa forme définitive.
Mais la pose des panneaux ne marque pas encore la fin du chantier. Plusieurs étapes restent nécessaires avant que l’installation puisse produire de l’électricité et être raccordée au réseau.
L’équipe se mobilise maintenant à Tignieu-Jameyzieu
L’équipe d’Hélio Pro poursuit désormais les travaux sur le chantier de l’école Marie Laurencin à Tignieu-Jameyzieu, avec l’objectif de finaliser la pose des panneaux avant la rentrée scolaire. Une fois cette étape terminée, les équipes reviendront à Pont-de-Chéruy pour poursuivre les travaux nécessaires à la mise en service de la centrale.
Le chantier continue à l’intérieur de l’école
La prochaine phase concernera le câblage de l’installation, depuis la toiture côté rue jusqu’au sous-sol de l’école. L’onduleur et le coffret électrique seront ensuite installés dans le sous-sol, avant la réalisation des différents raccordements nécessaires au fonctionnement de la centrale.
Les panneaux représentent la partie la plus visible de l’installation, mais plusieurs équipements et contrôles restent donc indispensables avant la mise en production.
Les prochaines étapes avant le raccordement
Avant que la centrale puisse être raccordée au réseau électrique, l’installation devra obtenir plusieurs validations. Un certificat Consuel sera nécessaire afin d’attester de la conformité de l’installation électrique. La conformité de l’installation devra également être validée par un bureau de contrôle au regard des normes et des exigences de sécurité du SDIS 38.
Une fois ces différentes étapes réalisées, il sera possible de demander à Enedis l’autorisation de raccorder la centrale au réseau électrique. Selon le calendrier prévisionnel, cette demande pourrait intervenir fin septembre ou au cours du mois d’octobre.

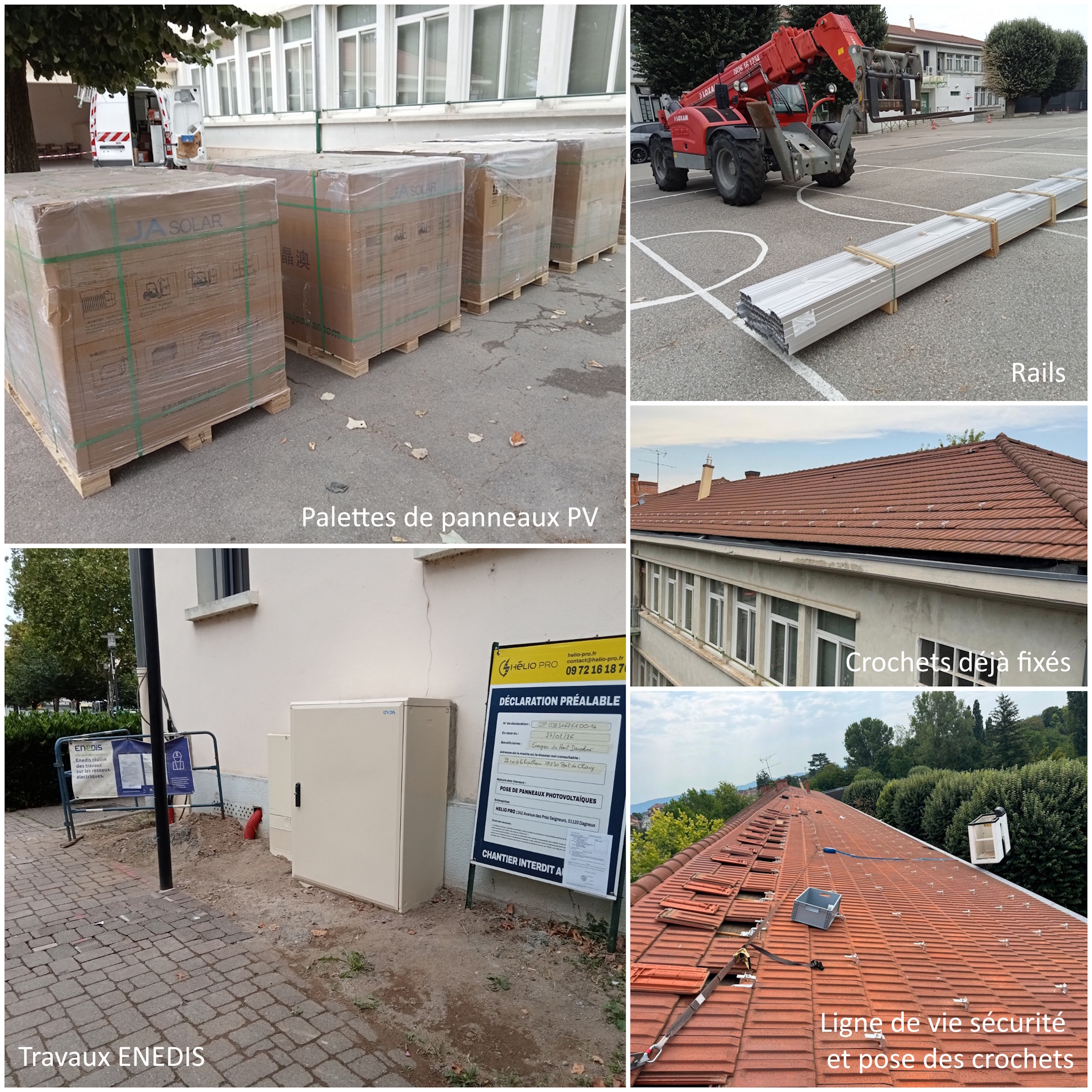

Le chantier avance malgré les canicules à répétition. Les rails sont posés ainsi que les optimiseurs et le câblage. Il ne reste plus que les panneaux photovoltaïques à fixer sur les rails.
Une semaine après le lancement des travaux sur le groupe scolaire Astulfoni, le chantier de notre future centrale photovoltaïque progresse conformément au planning.

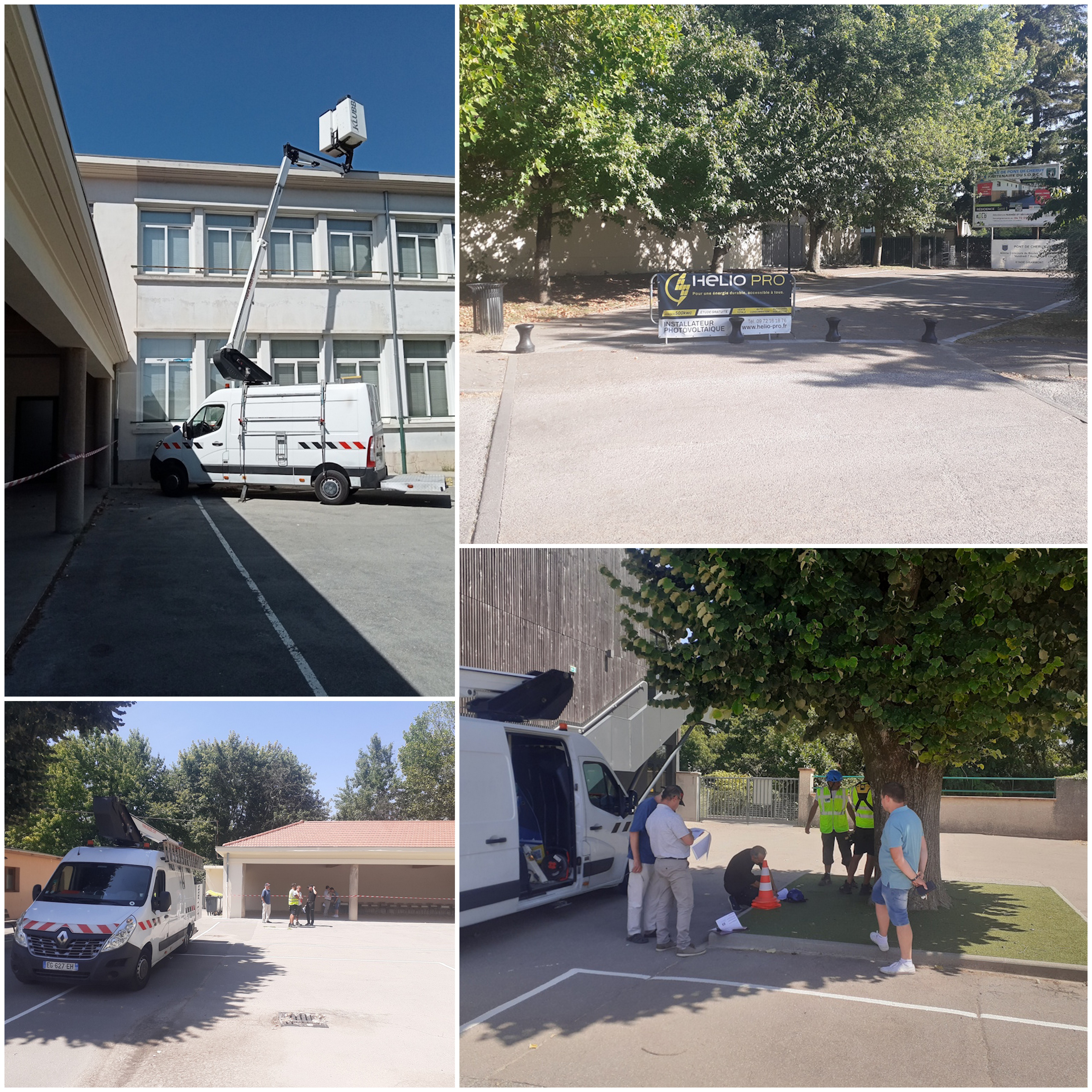

La première étape a consisté à sécuriser entièrement le chantier afin de permettre aux équipes d'Hélio Pro d'intervenir dans les meilleures conditions. Les techniciens travaillent équipés de harnais reliés à une ligne de vie, un dispositif indispensable pour les interventions en toiture.
Les travaux se sont ensuite concentrés sur la fixation des crochets directement sur les chevrons de la charpente. Ces éléments, invisibles une fois l'installation terminée, supporteront les rails puis les panneaux photovoltaïques. À la fin de la semaine, 90 % des crochets étaient déjà installés, une belle avancée qui permettra d'aborder rapidement les étapes suivantes.
Autre moment important de la semaine : la livraison de l'ensemble du matériel. Les cinq palettes de panneaux photovoltaïques ainsi que les rails de fixation sont désormais sur site, prêts à être mis en œuvre.
En parallèle, Enedis est intervenu pour adapter les installations électriques de l'école. Les équipes ont remplacé les câbles d'alimentation et installé deux nouveaux coffrets électriques, une étape indispensable avant le raccordement de la future centrale.
Les prochaines étapes
Les prochains jours marqueront une évolution très visible du chantier :
- finalisation de la pose des crochets ;
- installation des rails ;
- début de la pose des panneaux photovoltaïques.
Le toit de l'école commencera alors à prendre son aspect définitif avec l'apparition progressive des premiers panneaux solaires.

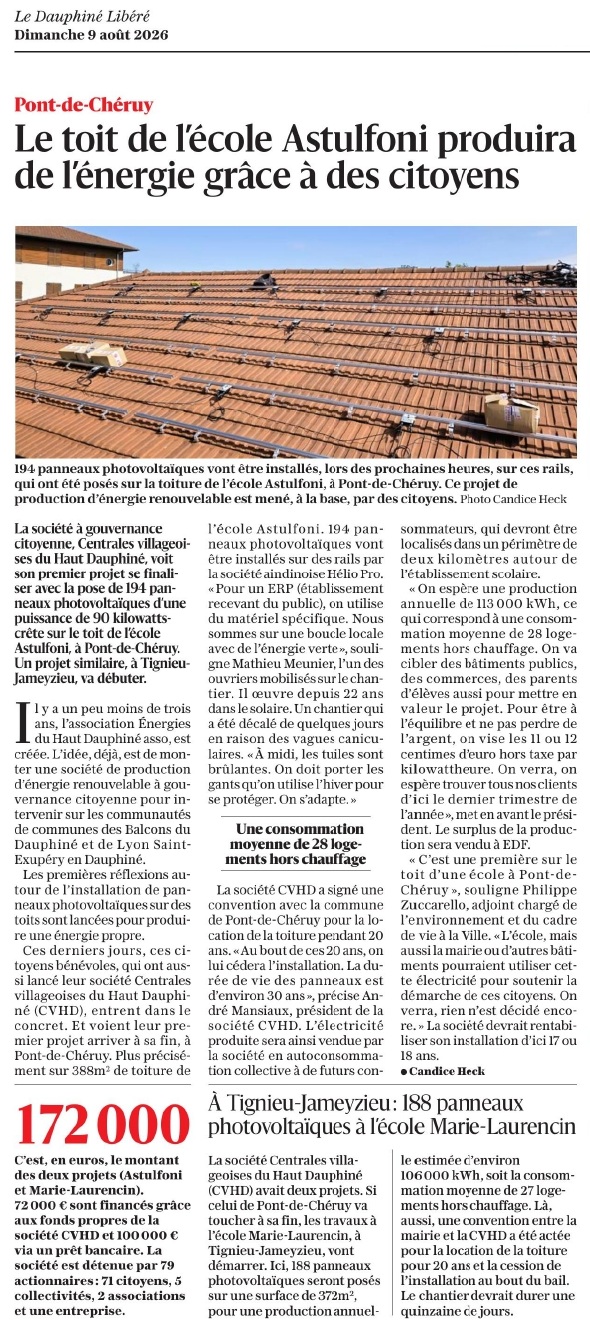

Après plusieurs mois de préparation, le projet photovoltaïque porté par les Centrales Villageoises du Haut Dauphiné franchit une étape décisive : le chantier de l'école élémentaire Astulfoni de Pont-de-Chéruy est officiellement lancé.
Ce projet est l'aboutissement d'un important travail collectif mené avec la commune, les partenaires techniques et les bénévoles de notre association. Avant l'arrivée des premiers outils sur le toit de l'école, il a fallu conduire les études techniques, obtenir les autorisations administratives, finaliser les conventions d'occupation de la toiture, préparer le raccordement électrique et organiser le financement de l'installation.
Vendredi après-midi s'est tenue la réunion de lancement du chantier en présence des représentants de la Ville de Pont-de-Chéruy, de l'entreprise Hélio Pro et des Centrales Villageoises du Haut Dauphiné.
Étaient présents :
- Ville de Pont-de-Chéruy : Sénaïd Veljagic, responsable des services techniques, et Philippe Zuccharello, adjoint chargé de l'environnement ;
- Hélio Pro : Aurélien Mary, dirigeant, accompagné de Karim et Julien ;
- Centrales Villageoises du Haut Dauphiné : Yves Kraeutler et Christian Bedrossian.
Cette première rencontre a permis de réaliser l'état des lieux préalable, la remise des clés d'accès au site ainsi que les dernières vérifications avant le démarrage effectif des travaux. Près d'une centaine de photographies ont été réalisées afin de constituer un état des lieux partagé entre la commune et l'entreprise.
Les travaux ont réellement débuté hier, lundi avec la pose des structures qui accueilleront les futurs panneaux photovoltaïques. Cette première phase devrait durer environ quatre jours avant de laisser place à l'installation des panneaux puis aux raccordements électriques.
Au-delà de la réalisation technique, cette centrale représente une nouvelle étape dans le développement des énergies renouvelables citoyennes sur notre territoire. Elle contribuera à produire localement une électricité décarbonée et s'inscrit dans la démarche d'autoconsommation collective portée par notre association.
Pendant toute la durée du chantier, nous vous proposerons régulièrement des nouvelles de son avancement grâce aux photos réalisées sur place.
Nous remercions chaleureusement la commune de Pont-de-Chéruy, les équipes d'Hélio Pro ainsi que tous les bénévoles mobilisés pour leur confiance et leur implication.
Très prochainement : les premiers panneaux prendront place sur le toit de l'école Astulfoni !
